Netzergänzende Maßnahmen - S-Bahn Station Leipzig-Connewitz

Beschreibung Station Leipzig-Connewitz

Leipzig
Connewitz

Das Gestaltungskonzept sieht den Neubau der Fußgängerbrücke mit zwei Abgängen und je einem Aufzug vor, von denen aus die 140m langen Bahnsteige erreicht werden können. Es werden drei Bahnsteigkanten errichtet sowie 2 Gleise für den Güterverkehr, die östlich vorbeiführen. Das östlichste Gleis verbleibt in seiner ursprünglichen Lage und wurde schon in den Jahren 2008 - 2010 mit zukünftigen Weichen versehen.

Geschichte Bahnhof Connewitz

Die Station Connewitz ging am 01.11.1893 in Betrieb. Vom 24.11.2012 bis 15.12.2013 findet kein Bahnverkehr wegen der Umbauarbeiten an der Station statt.

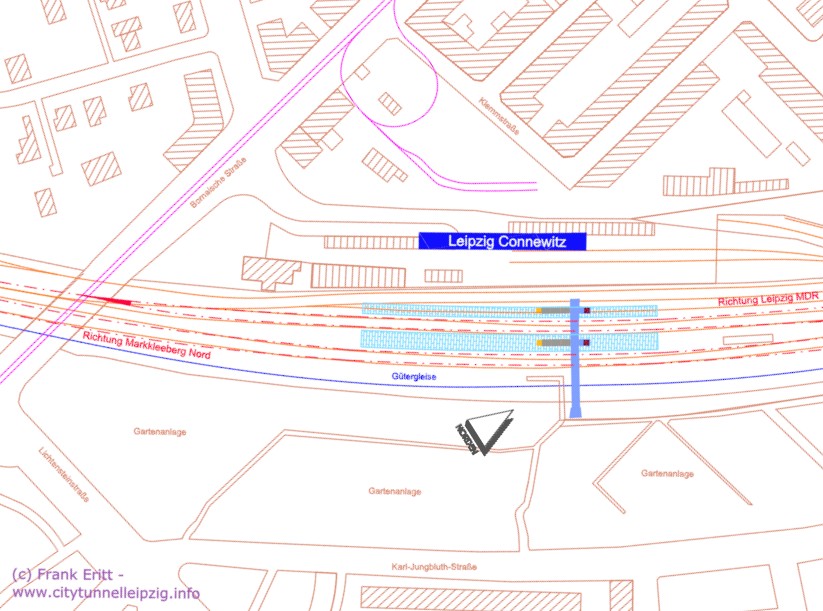

Lageplan Umbau Station Leipzig-Connewitz

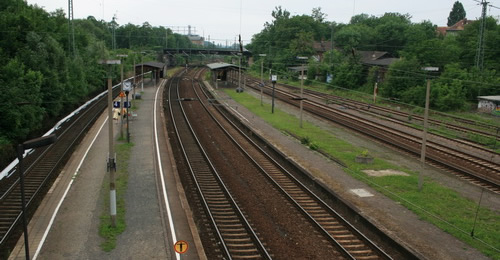

Station Markkleeberg

Vorher - Nachher Punkte Station Leipzig-Connewitz

Neuer Bahnsteig Blickrichtung Süd
Neuer Bahnsteig Blickrichtung Nord
Brücke Bornaische Straße - Blickrichtung Südost
Brücke Bornaische Straße - Blickrichtung Nordwest

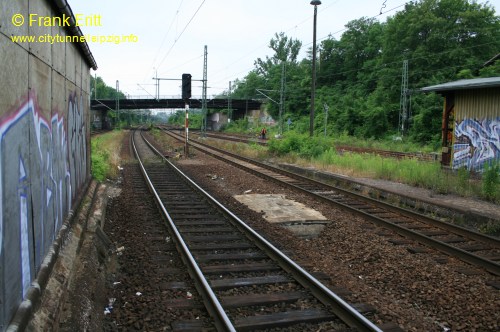

alte Zugangsbrücke - Blickrichtung Süd
alte Zugangsbrücke - Blickrichtung Nord

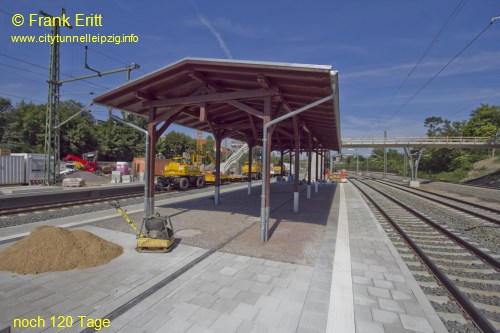

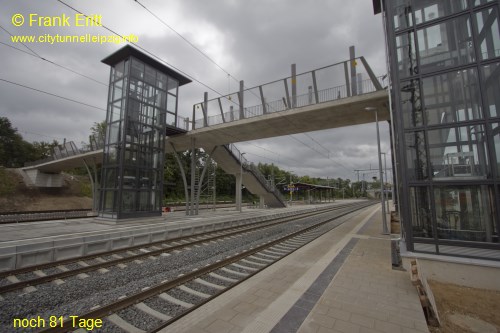

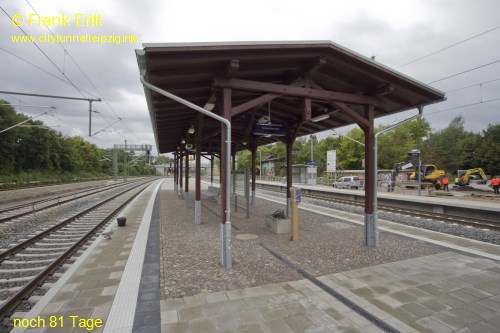

September 2013 - Station fertig gestellt

Der Bahnsteig ist fertig gestellt. Seit dem 24.09.2013 steht die Oberleitungsanlage unter Spannung von 15.000 V.

Station Leipzig Connewitz Station Leipzig Connewitz

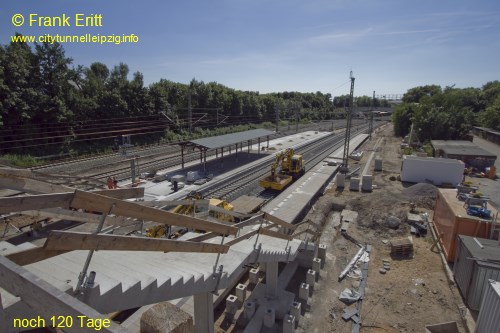

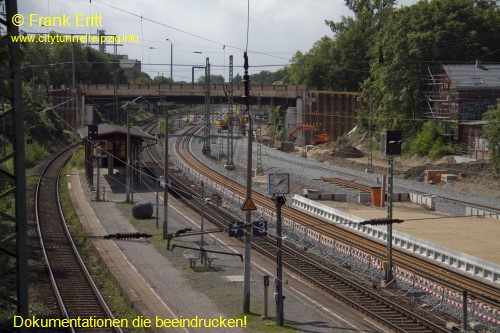

August 2013 - altes Bahnsteigdach montiert, Zugänge werden hergestellt

Das alte Bahnsteigdach wurde wieder aufgestellt. Darunter wurde auch das alte Kleinpflaster wiederverwendet.

Station Leipzig Connewitz Station Leipzig Connewitz

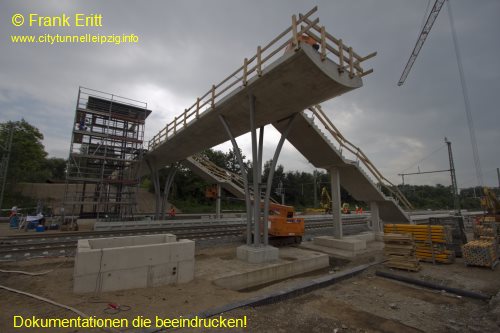

Juli 2013 - Montage Aufzugsschächte

Alle Gleise wurden verlegt. Nun werden die Aufzugsschächte montiert.

Station Leipzig Connewitz Station Leipzig Connewitz

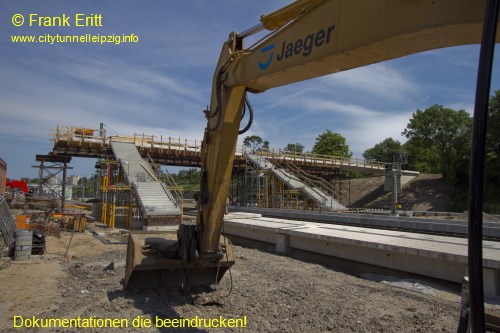

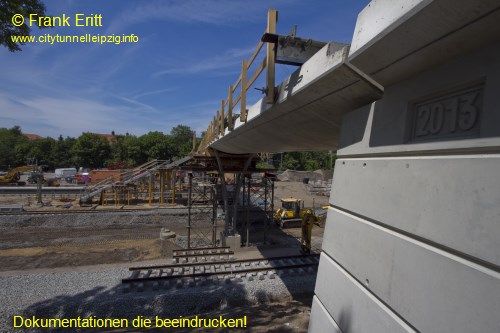

Juni 2013 - Betonage Überbau, Herstellung Treppenanlage, Neuaufbau Gleistrasse

Der Überbau der Fußgängerbrücke wurde betoniert. Jetzt werden die Treppenanlagen hergestellt. Der Gleisbau der Gütergleise schreitet voran.

Station Leipzig Connewitz Station Leipzig Connewitz

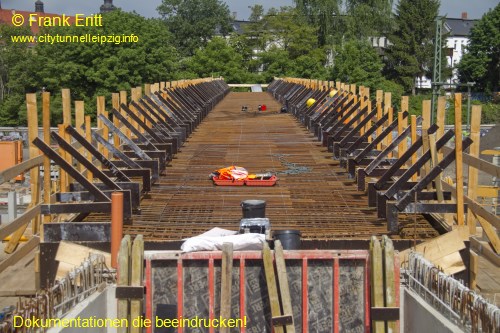

Mai 2013 - Schalung und Bewehrung, Neuaufbau Gleistrasse

Die Fußgängerbrücke wurde eingeschalt und bewehrt. An den neuen Gleistrassen werden die Signale montiert.

Station Leipzig Connewitz Station Leipzig Connewitz

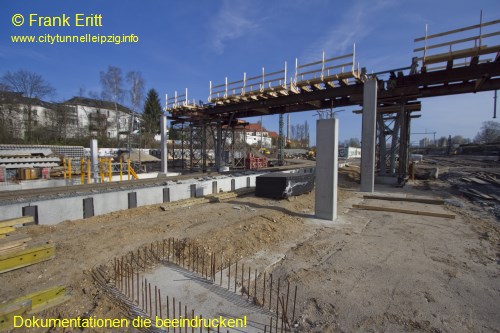

April 2013 - Traggerüst Fußgängerbrücke, Neuaufbau Gleistrasse

Die neuen Gleistrassen werden aufgebaut. Das Traggerüst der neuen Fußgängerbrücke wurde montiert.

Station Leipzig Connewitz Station Leipzig Connewitz

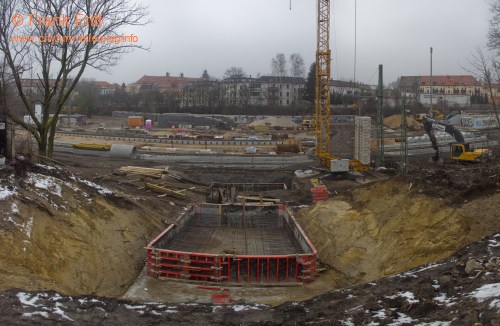

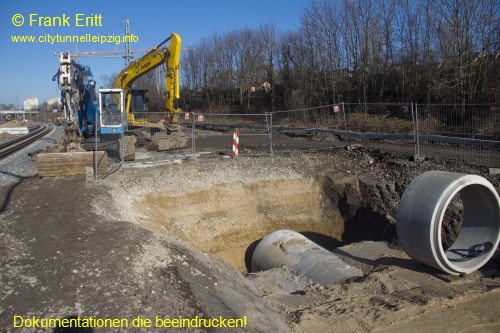

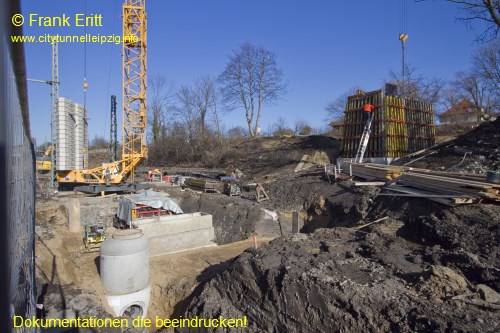

März 2013 - Fundamente Fußgängerbrücke, Neuaufbau Gleistrasse

Nach dem Rückbau der Gleisanlagen auf der Ostseite sind die Tiefbauarbeiten sind in vollem Gange. Im Norden werden sogar schon die ersten Gleise verlegt.

Station Leipzig Connewitz Station Leipzig Connewitz

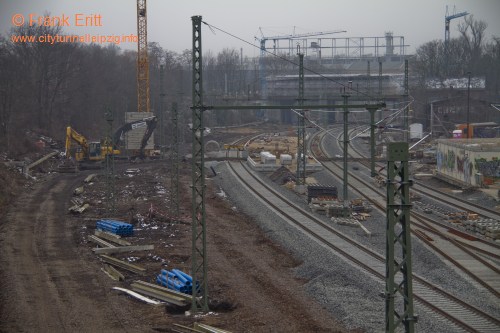

Januar - Februar 2013 - Fundamente Fußgängerbrücke, Neuaufbau Gleistrasse

Nach dem Rückbau der alten Fußgängerbrücke beginnt der Neubau der neuen Brücke.

Station Leipzig Connewitz Station Leipzig Connewitz

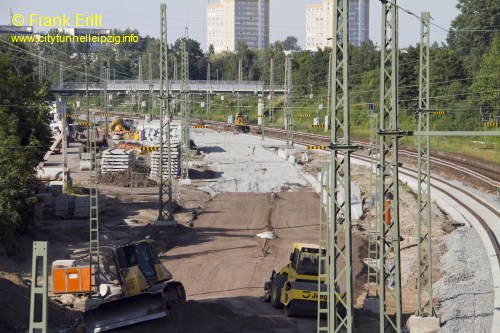

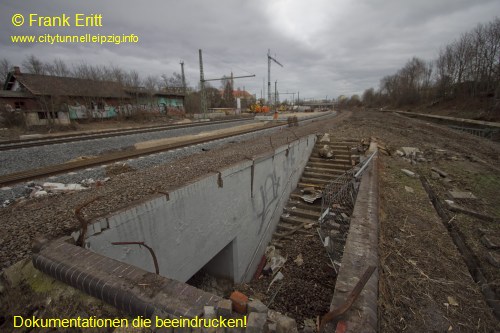

Dezember 2012 - Rückbau Gleisanlagen Ostseite

Seit dem 24.11.2012 fahren bis zum Fahrplanwechsel am 15.12.2013 keine Züge mehr im Abschnitt Engelsdorf - Markkleeberg. Die Gleisanlagen werden im Bereich Connewitz komplett zurückgebaut. Auch die alte Bahnsteigüberdachung weicht dem Neubau der Anlagen.

Station Leipzig Connewitz Station Leipzig Connewitz

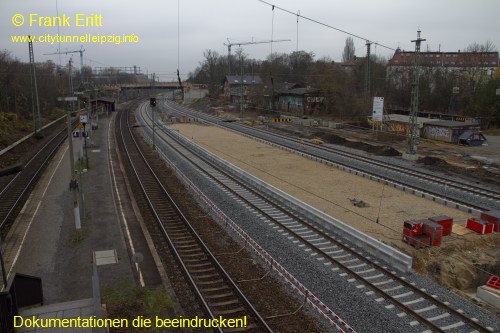

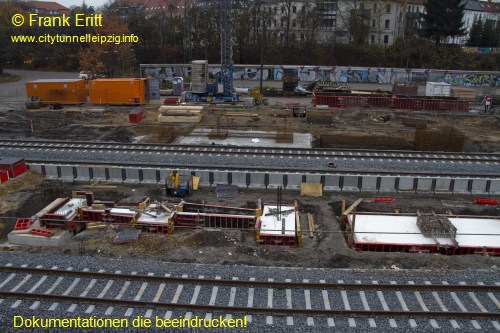

November 2012 - Fundamente für neue Fußgängerbrücke, Gleisbau

Der Gleisbau schreitet vorran. Die Fundamente für die Fußgängerbrücke sind schon zu erkennen.

Station Leipzig Connewitz

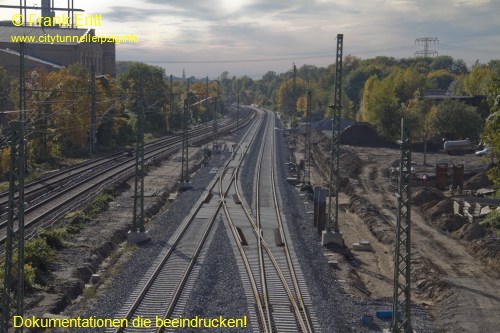

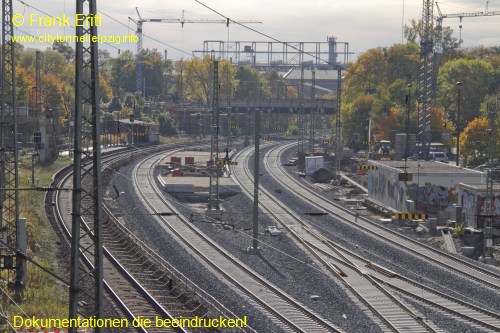

Oktober 2012 - Fundamente für neue Fußgängerbrücke, Bahnsteigkanten, Gleisbau

Der Gleisbau beginnt schreitet vorran. Die ersten Gleise wurden gestopft.

Station Leipzig Connewitz Station Leipzig Connewitz

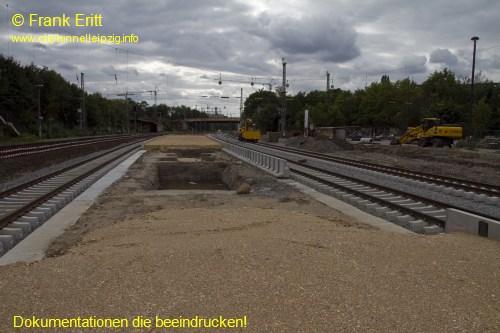

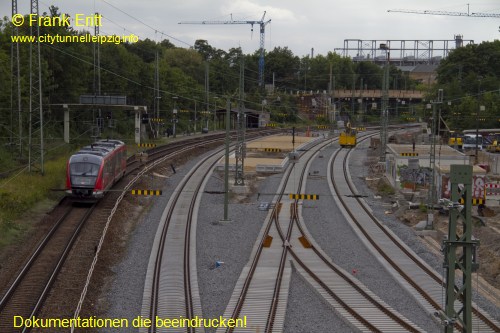

September 2012 - Fundamente für neue Fußgängerbrücke, Gleisbau

Der Gleisbau schreitet vorran. Die Baugrube für die Fundamente der neuen Fußgängerbrücke ist zu erkennen.

Station Leipzig ConnewitzStation Leipzig Connewitz

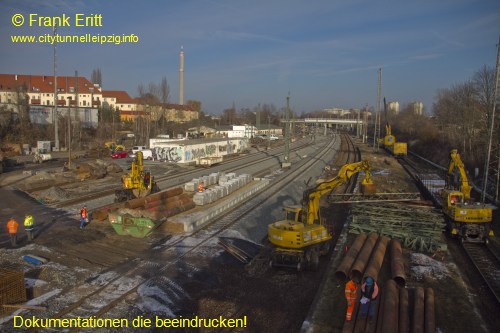

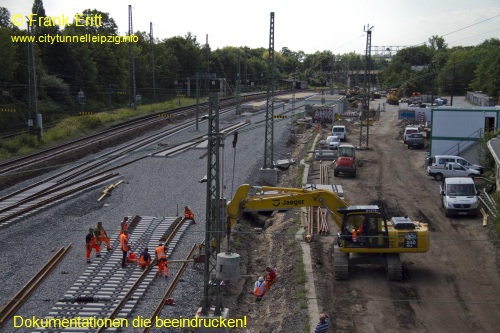

August 2012 - Fundamente für neue Fußgängerbrücke, Bahnsteigkanten, Gleisbau

Die ersten Bahnsteige sind zu erkennen. Der Gleisbau beginnt.

Station Leipzig ConnewitzStation Leipzig Connewitz

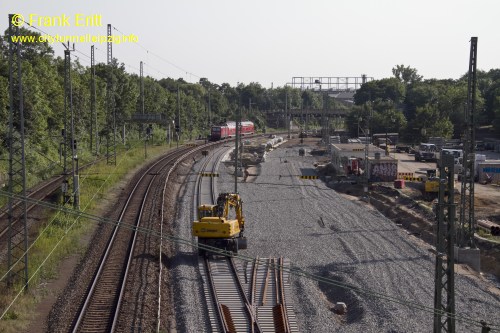

Juli 2012 - Bahnsteigkanten, Fundamente für Fußgängerbrücke

Die ersten Bahnsteigkanten sind aufgestellt. Die Baugruben für die Fundamente der neuen Fußgängerbrücke werden ausgehoben.

Station Leipzig ConnewitzStation Leipzig Connewitz

Juni 2012 - Neuaufbau Bahnsteig, Rückbau Fußgängertunnel

Die ersten Fundamente für den neuen Bahnsteig werden hergestellt. Der Gleisbau aus Richtung City-Tunnel nähert sich der Station.

Station Leipzig ConnewitzStation Leipzig Connewitz

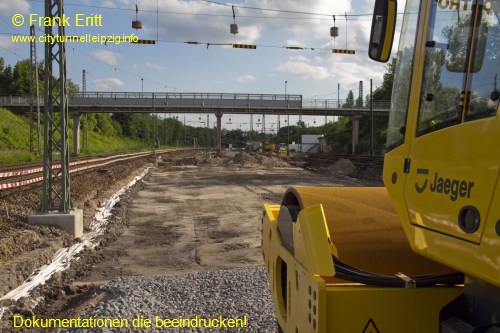

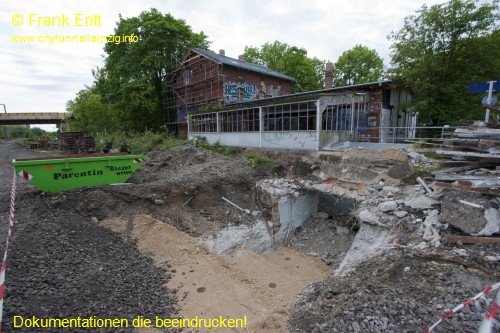

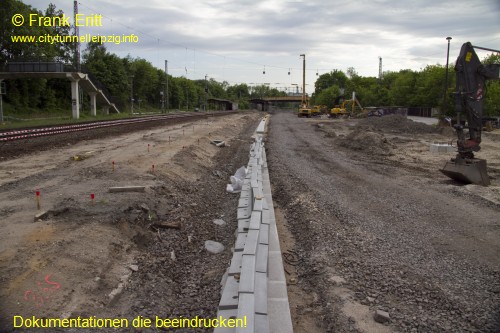

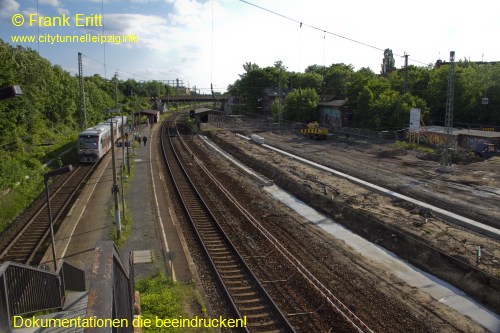

Mai 2012 - Neuaufbau Bahnsteig, Rückbau Fußgängertunnel

Die ersten Fundamente für den neuen Bahnsteig werden hergestellt. Der alte Fußgängertunnel wurde im Westteil abgebrochen

Station Leipzig ConnewitzStation Leipzig Connewitz

Februar - April 2012 - Rückbau westliche Gleis und Bahnanlagen

Die westlichen Gleisanlagen werden zurückgebaut. Der Bahnsteig 1 und 2 wird abgetragen. Der Fußgängertunnel wird gesperrt und abgebrochen.

Station Leipzig ConnewitzStation Leipzig Connewitz

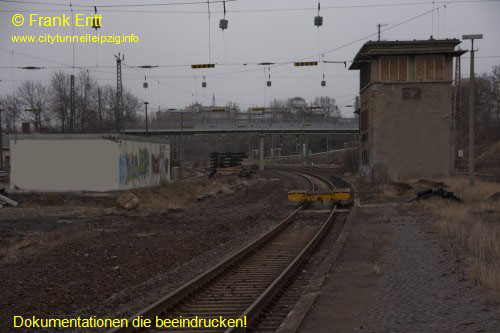

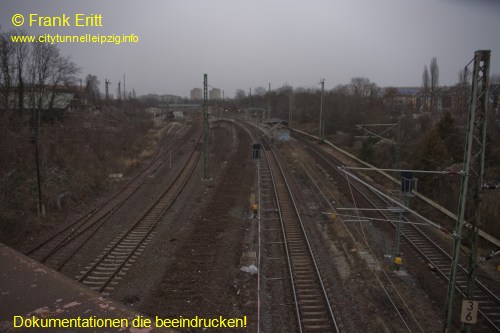

Januar 2012 - Rückbau westliche Gleisanlagen

Die westlichen Gleisanlagen werden zurückgebaut.

Station Leipzig ConnewitzStation Leipzig Connewitz

Gestaltungskonzept Station Connewitz

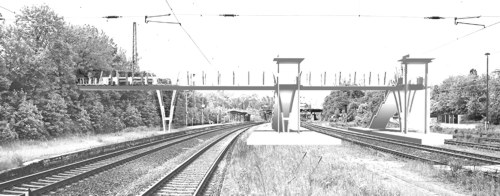

Perspektive neues Bauwerk Perspektive Hp Connewitz

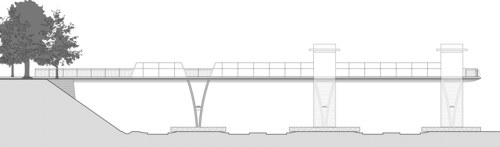

Schnitt durch das neue Bauwerk Schnitt Hp Connewitz
Lageplan des neuen Bauwerkes Lageplan Hp Connewitz
Bilder und Text Frank Eritt- letzte Änderung 19.07.2015 - 12:07
