Netzergänzende Maßnahmen - S-Bahn Station Leipzig Völkerschlachtdenkmal
Beschreibung der Station Leipzig Völkerschlachtdenkmal
|
|
|
Leipzig |
Völkerschlachtdenkmal |
|
|
|
|
Die Planung sieht vor, den Station nach Norden an die Prager Straße zu verschieben. Dort erhält sie einen Inselbahnsteig und wird über eine Treppenanlage sowie einen Aufzug mit der Brücke Prager Straße verbunden.
Der Inselbahnsteig wird 140 m lang.
Geschichte Station Leipzig Völkerschlachtdenkmal
Die Station Völkerschlachtdenkmal wurde nach der Schließung des alten Messegeländes umbenannt und hieß früher Leipzig Messegelände. Sie ging am 03.03.1968 zur Frühjahrsmesse in Betrieb und war als Einzelbahnsteig an der Ostböschung des Bahntrasseneinschnitts angeordnet.
Vom 24.11.2012 bis 15.12.2013 findet kein Bahnverkehr wegen der Umbauarbeiten an der Station statt.
Lageplan Station Leipzig Völkerschlachtdenkmal
Vorher - Nachher Punkte Station Leipzig Völkerschlachtdenkmal
Prager Brücke Blickrichtung Süden neuer Bahnsteig - Blickrichtung Nord Brücke Straße des 18. Oktober - Blickrichtung Süden Brücke Straße des 18. Oktober - Blickrichtung Norden

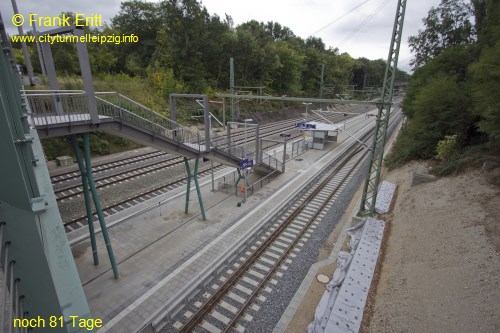

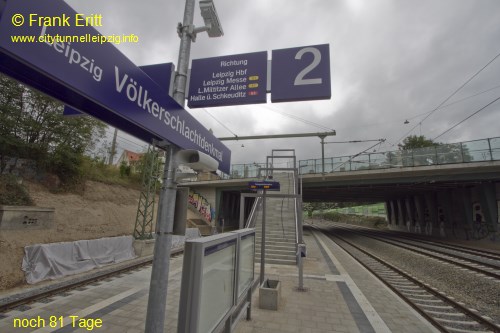

September 2013 - Station fertig gestellt
Der Bahnsteig ist fertig gestellt. Seit dem 24.09.2013 steht die Oberleitungsanlage unter Spannung von 15.000 V.

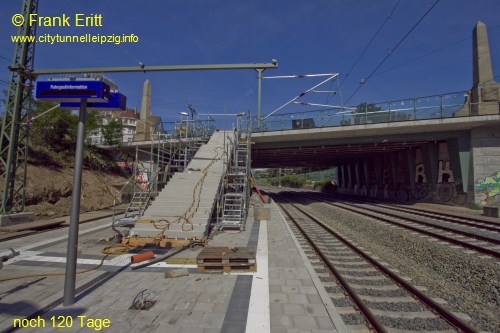

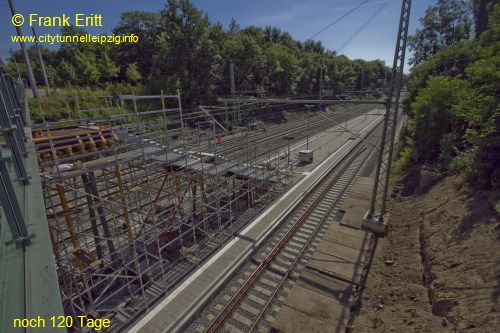

August 2013 - Errichtung Zugangstreppe
Der neue Bahnsteig ist nun fast komplett gespflastert. Die Lampen wurden montiert.

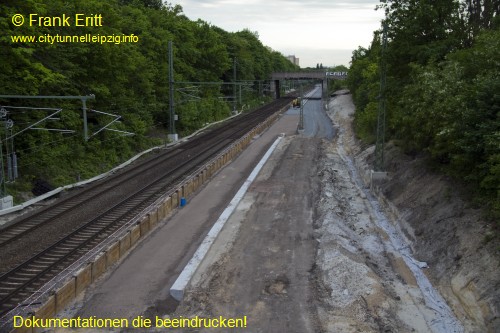

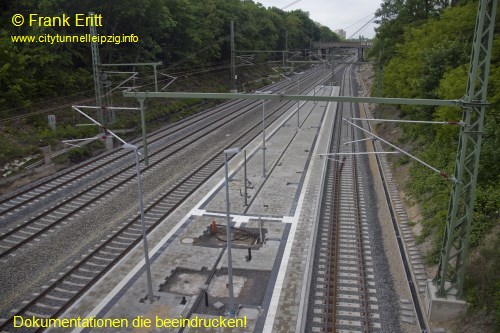

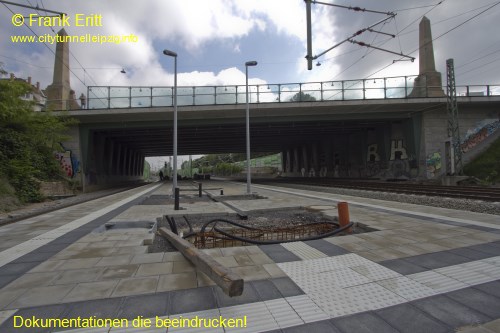

Mai 2013 - Bahnsteig gepflastert, Lampen aufgestellt
Der neue Bahnsteig ist nun fast komplett gespflastert. Die Lampen wurden montiert.

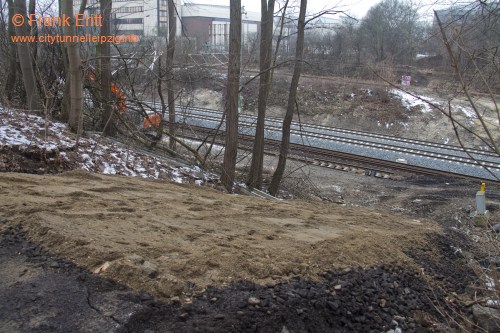

Februar 2013 - Rückbau alter Bahnsteig
Der alte Bahnsteig der Station Völkerschlachtdenkmal wird zurückgebaut. Später wird nichts mehr an den alten Standort erinnern.

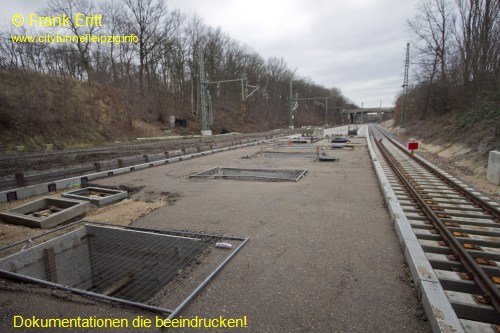

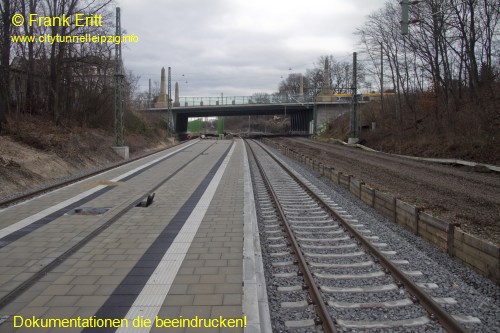

Dezember 2012 - Bahnsteig wird gepflastert
Die Oberfläche des Bahnsteiges wird hergestellt. Die Öffnungen für die späteren Fundamente des Zugangs zur Prager Brücke sind schon deutlich zu erkennen.

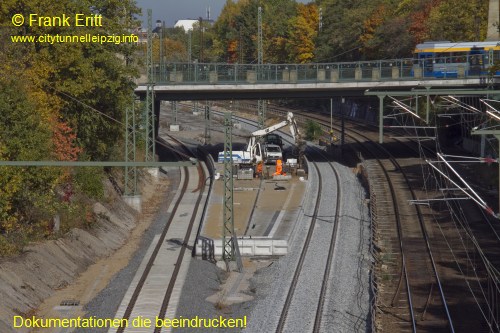

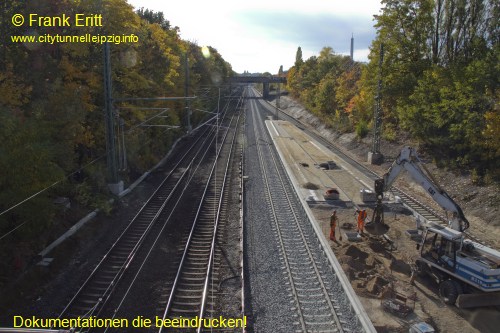

Oktober 2012 - Bahnsteig wird gepflastert
Die Oberfläche des Bahnsteiges wird hergestellt.

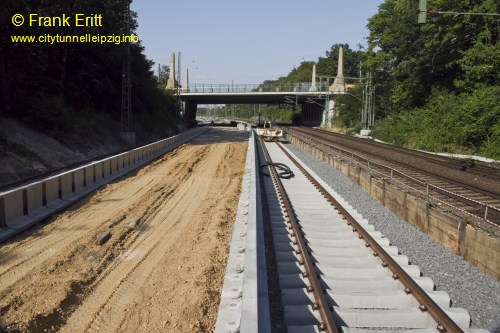

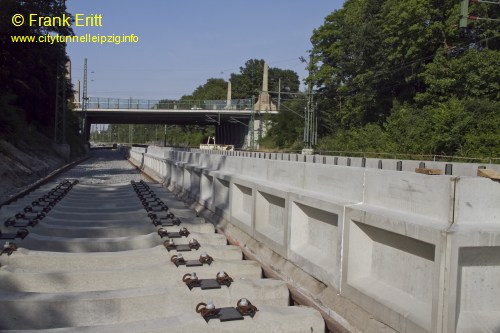

Juni - Juli 2012 - Gleisbau und Bahnsteigkante
Die Bahnsteigelemente wurden zu 50 % montiert. Die ersten Schwellen und Schienen liegen im Schotterbett.
Mai 2012 - Fundamente für Bahnsteigkante
Das erste Fundament für den neuen Bahnsteig wurde errichtet. Nun läßt sich die neue Lage des Haltepunktes erkennen.

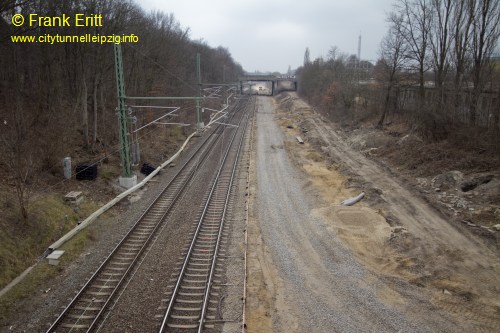

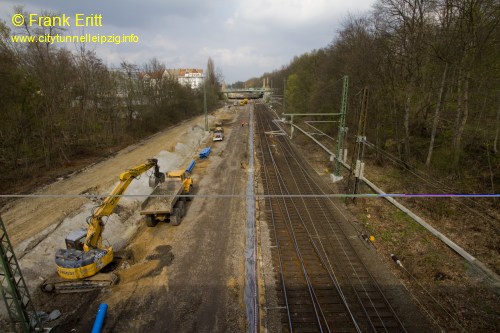

Februar - April 2012 - Tiefbauarbeiten
Die Tiefbauarbeiten beginnen Es werden Entwässerungsleitungen und Drainageleitungen verlegt. Die Fundamente für die neuen Oberleitungsmasten werden errichtet.

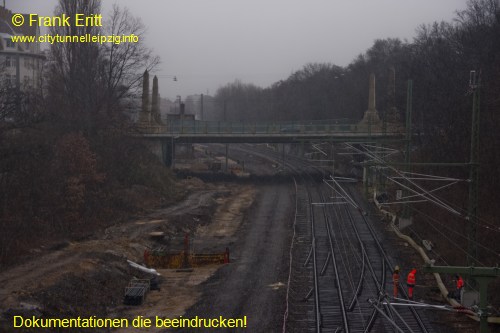

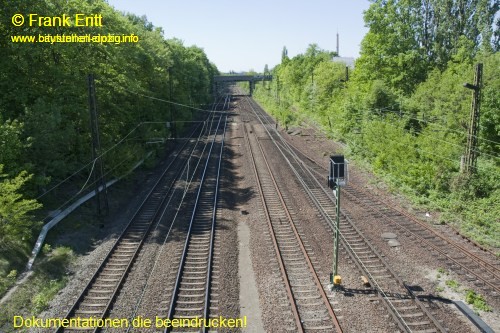

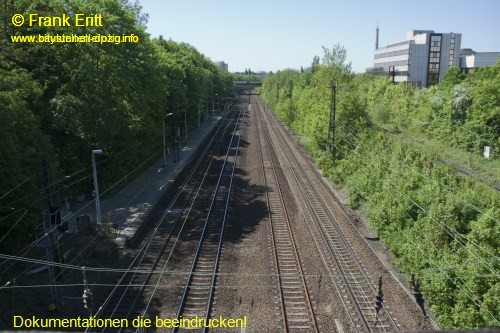

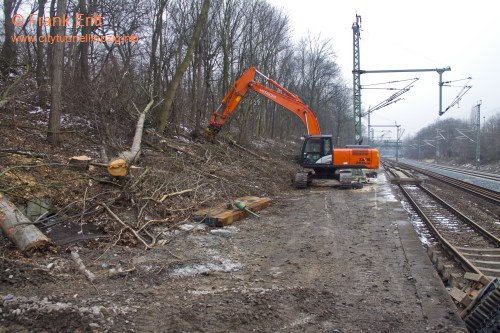

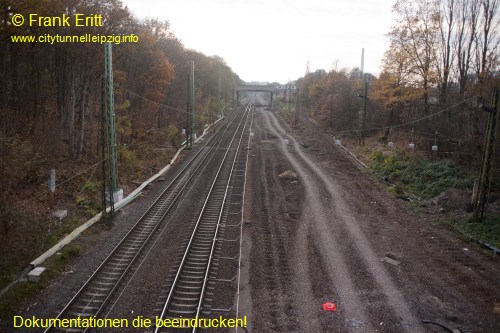

November 2011 - Januar 2012 - Rückbau Gleisanlagen
Die westlichen Gleisanlagen werden zurückgebaut.
|
