Netzergänzende Maßnahmen - S-Bahn Station Leipzig-Plagwitz
Beschreibung der Station Leipzig-Plagwitz
Die Planfeststellung sieht vor, den Bahnhof nach Norden bis zur Unterführung Karl-Heine-Straße zu verschieben.
Es werden dort zwei Treppenzugänge sowie ein Aufzug zum Bahnsteig in Fahrtrichtung Grünau entstehen. Die Gleistrasse wird zweigleisig durch den Station geführt und gabelt sich dann in die Trasse nach Zeitz sowie Grünau auf. Dazu entsteht das Brückenbauwerk über die Karl-Heine-Straße neu. Der Gleiskörper wird neu trassiert und quer durch den Güterbahnhof neu errichtet.
Dabei kann die Gleiskurve nach Grünau entschärft werden.
Optional ist vorgesehen den Haltepunkt bei Trassenüberlastung um ein drittes Gleis zu erweitern. Der westliche Seitenbahnsteig würde dann zum Inselbahnsteig umfunktioniert. Zusätzlich müsste eine dritte Brücke über die Karl-Heine-Straße gebaut werden.

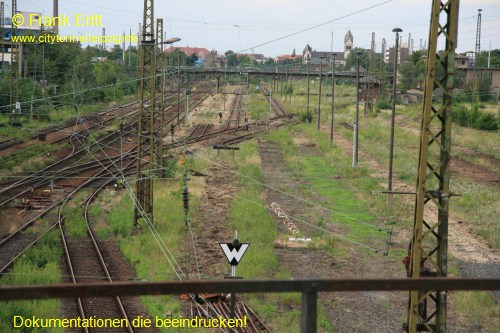

Geschichte und Bilder alter Bahnhof Plagwitz

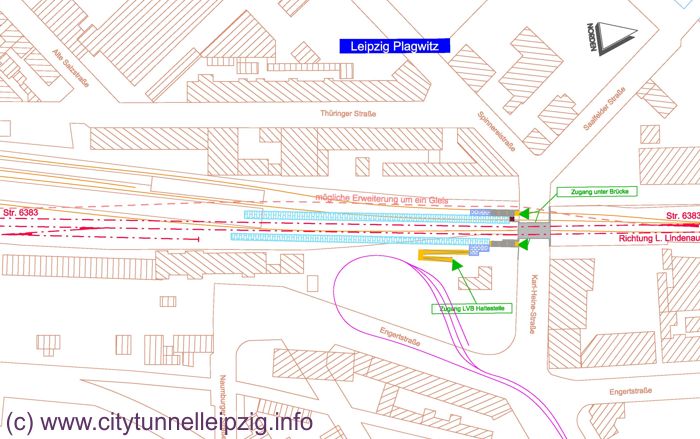

Lageplan Umbau Station Leipzig-Plagwitz
Lageplan Umbau Bahnhof Lindenau-Plagwitz
zum Vergrößern bitte klicken (Kartengrundlage Planfeststellung)
Vorher-Nachher-Punkte Umbau Gleisanlagen Plagwitz
EÜ Karl-Heine-Straße Bahnsteig Ost - Blickrichtung Süden Bahnsteig Ost - Blickrichtung Norden alter Bahnsteig - Blickrichtung Süden alter Bahnsteig - Blickrichtung Norden

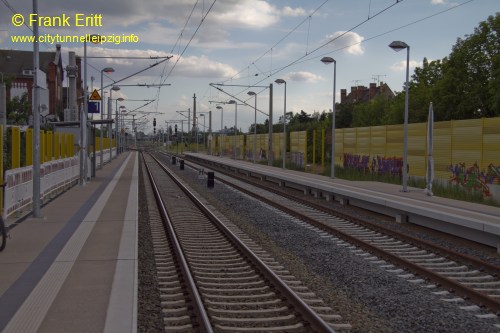

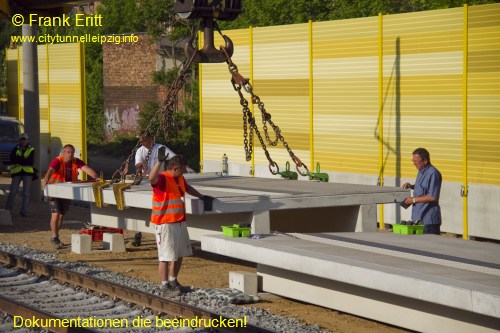

Juni 2013 - Schallschutzwände und Graffitigestaltung
Die Schallschutzwände am Bahnsteig werden montiert und mit Graffiti versehen. Die Gestaltung der Wände „Rock the Line“ stammt aus einem Wettbewerb der im Jahr 2010 vom Graffitiverein in Zusammenarbeit mit der Bahn ausgelobt wurde.
August 2012 - Errichtung Zugang Bahnsteiganlagen

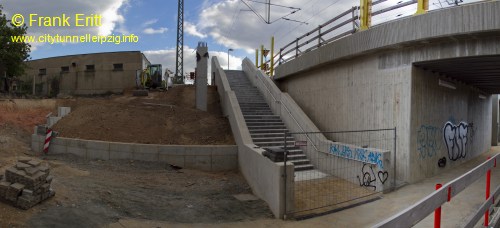

Die neuen Treppenanlagen zum Bahnsteig werden errichtet.

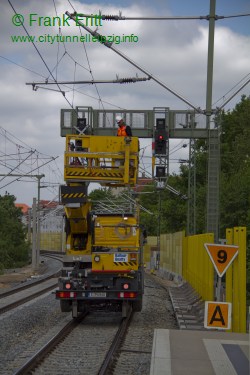

Mai 2012 - Bahnsteig Westgleis montiert, Endmontage Oberleitung
Das neue Westgleis wird aufgebaut und die Oberleitung montiert. Am 24. und 25.05.2012 erfolgte die Montage der neuen Bahnsteigelemente auf der Westseite.

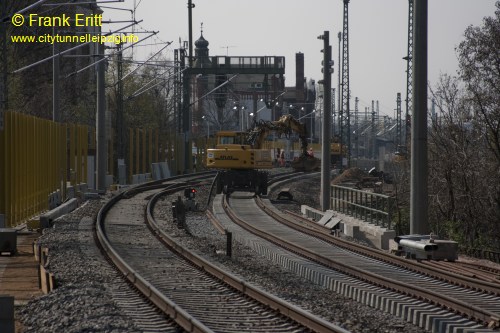

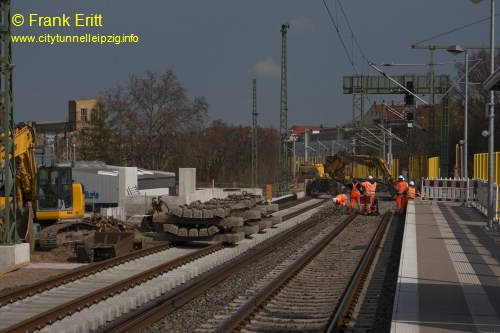

April 2012 - Westgleis montiert
Das neue Westgleis wird aufgebaut und die Oberleitung montiert.

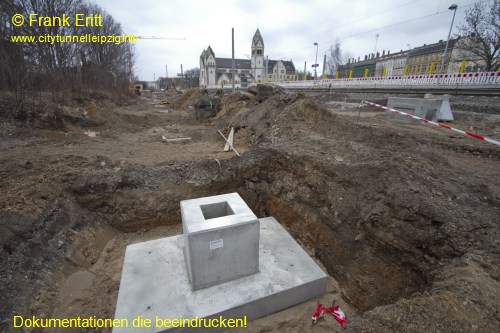

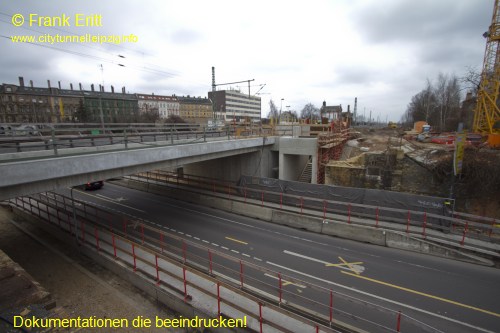

März 2012 - Fundamente für Schallschutzwand
Der Rückbau der alten Bahnanlagen ist abgeschlossen. Der alte Fußgängertunnel wurde verfüllt. Der neue Zugang zur Station an der EÜ Karl-Heine-Straße wird errichtet.

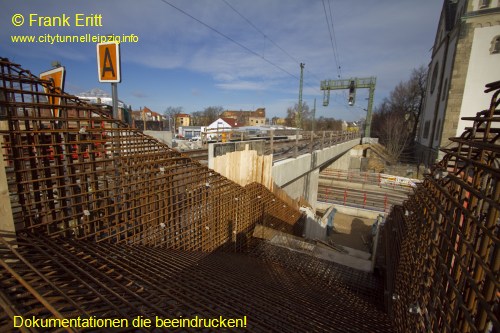

Februar 2012 - Errichtung Zugang Westbahnsteig
Der neue Zugang zum Westgleis wird errichtet.

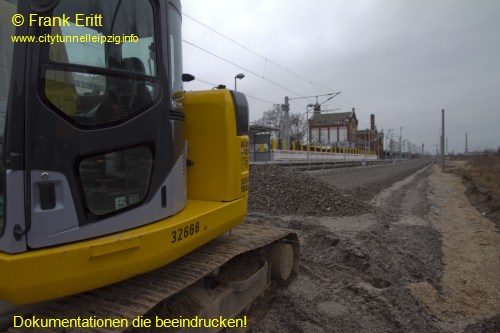

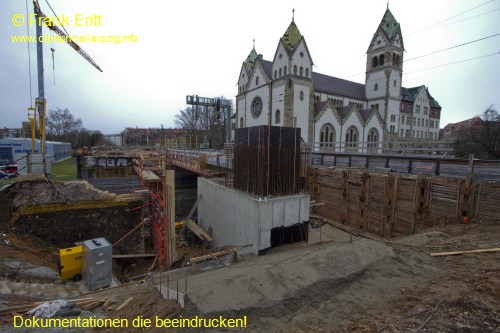

Januar 2012 - Errichtung Zugang Westbahnsteig, Schotterplanum Westseite
Der neue Zugang zum Westgleis wird errichtet. Der Schotterplanum für das Westgleis entsteht.

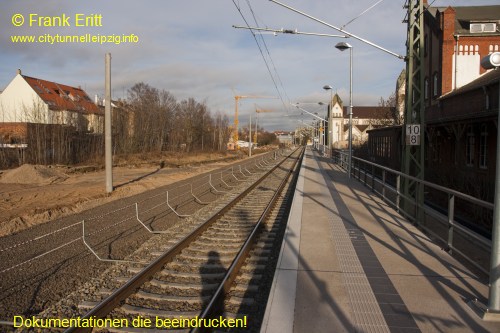

Dezember 2011 - Errichtung Zugang Westbahnsteig

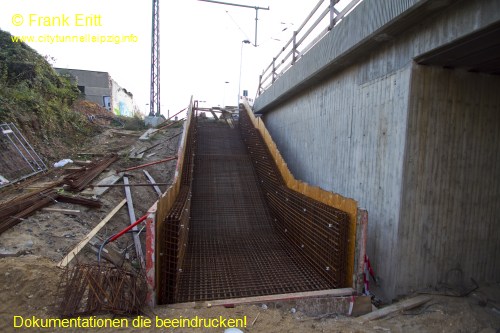

Der neue Zugang zum Westgleis wird errichtet. Es entsteht ein Aufzugsschacht sowie eine Treppenanlage. Der Ostbahnsteig erhält sein Geländer.

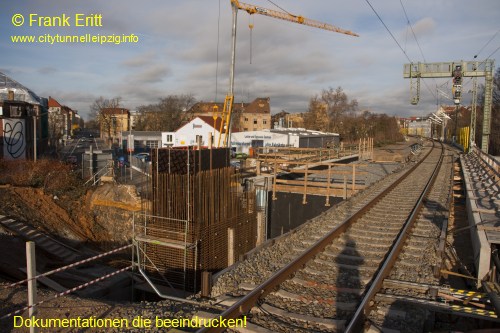

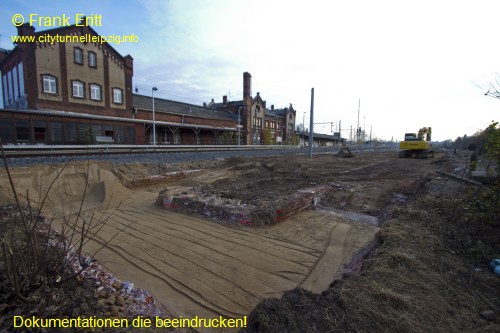

November 2011 - Rückbau alte Bahnsteige abgeschlossen, neuer Zugang zur Station
Der Rückbau der alten Bahnanlagen ist abgeschlossen. Der alte Fußgängertunnel wurde verfüllt. Der neue Zugang zur Station an der EÜ Karl-Heine-Straße wird errichtet.

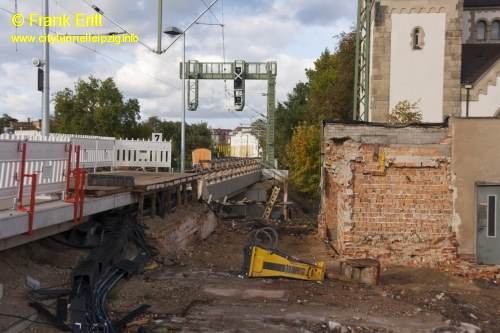

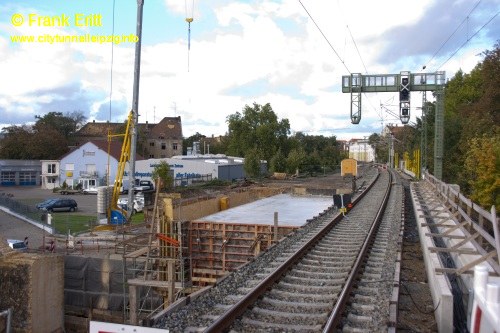

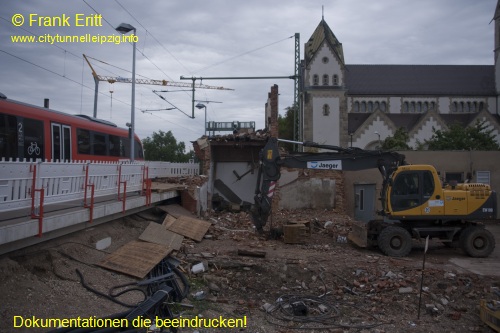

Oktober 2011 - Neubau Brückenbauwerk Karl-Heine-Straße, Abbruch Stellwerk
Der Überbau der Brücke wurde betoniert. Das alte Klinkerstellwerk wurde abgerissen.

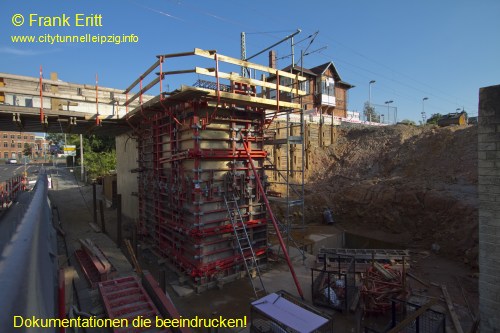

September 2011 - Neubau Brückenbauwerk Karl-Heine-Straße
Das Brückenbauwerk über die Karl-Heine Straße entsteht neu. Am 24.09.2011 wurden die Stahlträger für den Überbau montiert.

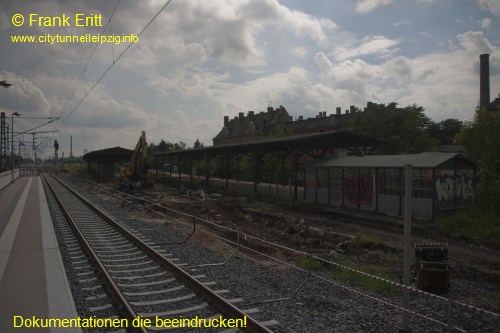

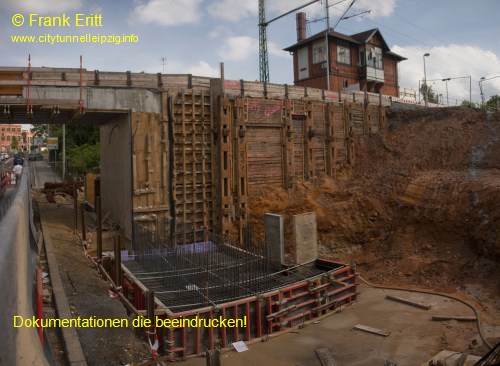

August 2011 - Rückbau Bahnsteiganlagen und Neubau Brückenbauwerke
Der Rückbau der alten Bahnsteige 1 und 2 in Plagwitz läuft. Gleichzeitig werden die neuen Widerlager der Brücke über die Karl-Heine-Straße geschaffen. Der Abzweig nach Grünau wird mit einer neuen Oberleitung versehen.

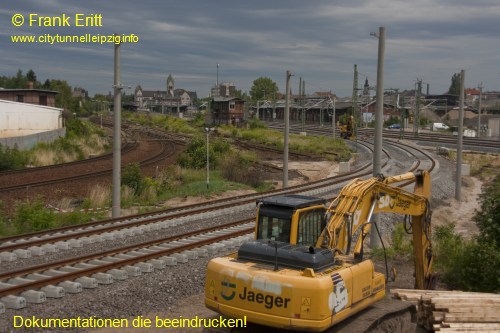

Juli 2011 - Rückbau Gleisanlagen und Brückenbauwerk

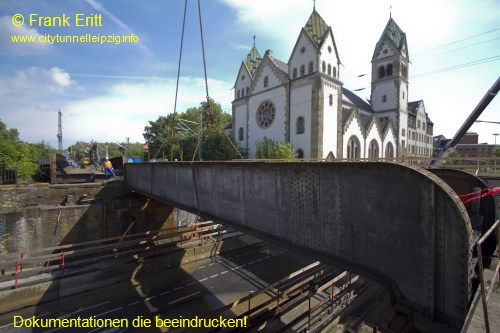

In einer weiteren Gleissperrpause wurden die Gleise zwischen Leipzig-Plagwitz und Lindenau zwischen 2. und 3.07.2011 zurückgebaut. An den Wochenenden 16. und 17.07, wird die alte Brücke in der Karl-Heine-Straße zurückgebaut.
Die Gleiskurve nach Grünau wurde mit neuen Gleisanlagen bestückt.

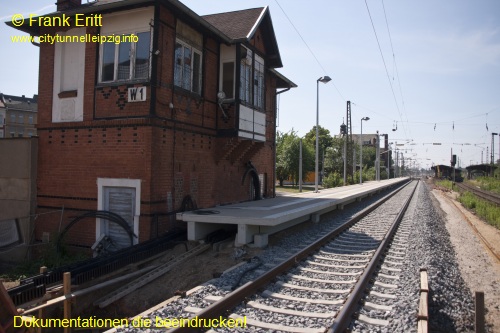

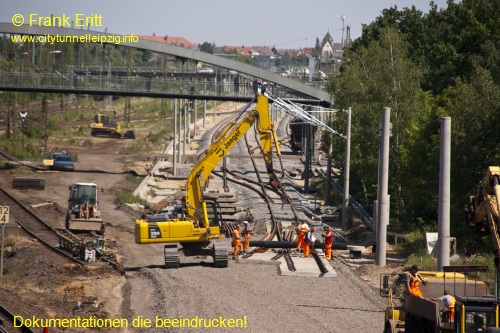

Juni 2011 - Anbindung neue Gleistrasse, Bahnsteig Plagwitz in Betrieb
Nach der Sperrpause vom 06.06. - 26.06. wurde das neue Gleis in Leipzig-Plagwitz an das Bestandsgleis der Strecke nach Zeitz und nach Markkleeberg (Waldbahn) angeschlossen.

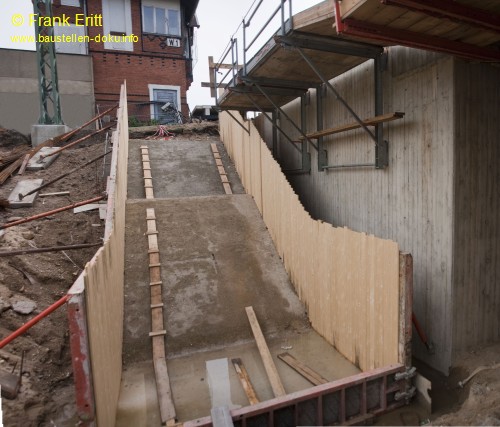

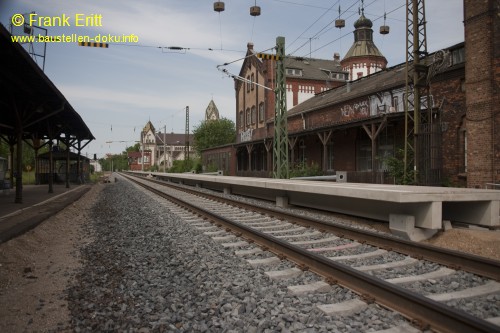

Mai 2011 - Montage der Bahnsteigelemente, Treppenaufgang
Die ersten Fertigteilelemente des Bahnsteiges wurden montiert. Gleichzeitig geht die Verlegung der Kabel weiter. An der EÜ Karl-Heine-Straße wird der Treppenaufgang zum Bahnsteig geschalt.

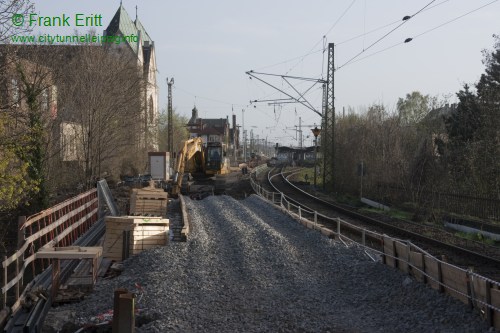

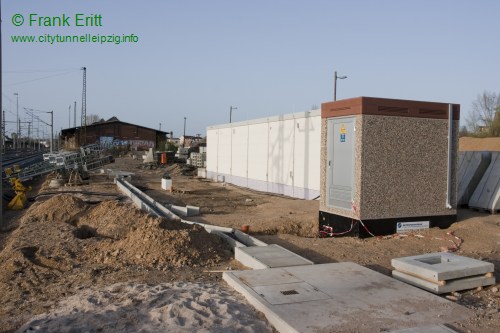

April 2011 - Beginn Schottereinbau, Aufbau ESTW Plagwitz
Nachdem das Planum der neuen Gleistrasse hergestellt wurde beginnt der Einbau des Schotters. Inzwischen wurden auch die Container des ESTW aufgebaut.

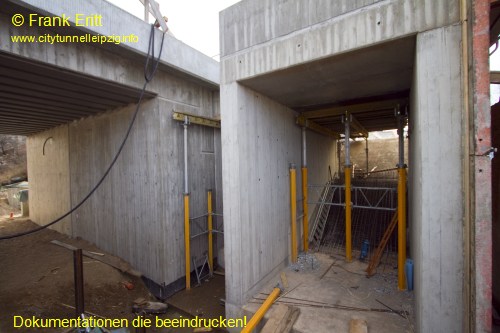

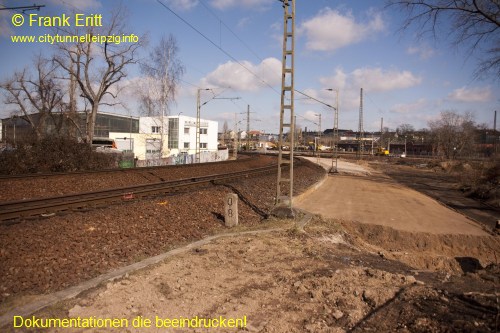

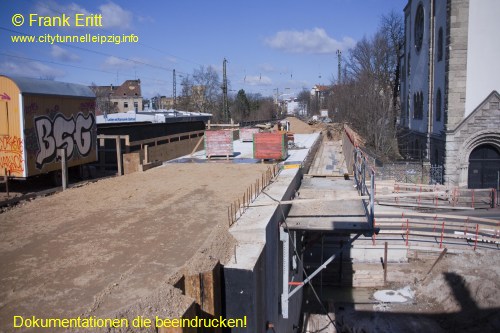

März 2011 - EÜ Karl-Heine-Straße fertig gestellt, Dammaufbau Abzweig Grünau
Das EÜ Karl-Heine-Straße ist fertig gestellt. Nun kann der Gleisaufbau für das Ostgleis beginnen. Am Abzweig nach Grünau wurde der Damm für die Radiusaufweitung errichtet.

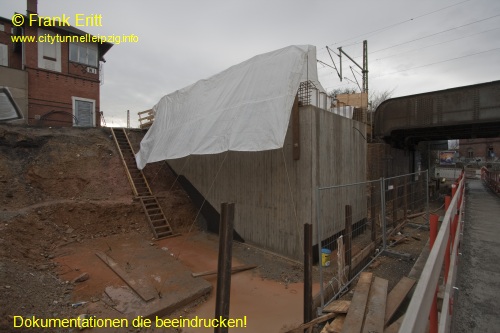

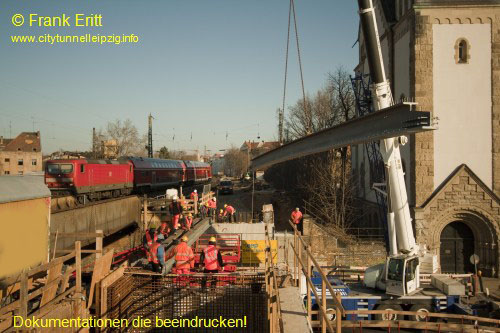

Februar 2011 - Brückenneubau Karl-Heine-Straße - Gleisbau Gütergleise
Nachdem die Widerlager der EÜ Karl-Heine-Straße fertig gestellt wurden, erfolgte am 26.02.2011 die Montage der "Doppel T" Träger für den Überbau der Brücke. Der Überbau wird statisch als Walzträger in Beton ausgeführt.

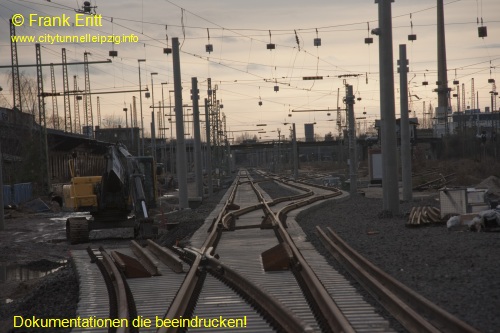

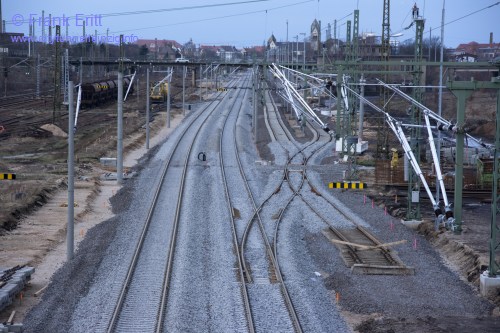

Januar 2011 - Brückenneubau Karl-Heine-Straße - Gleisbau Hauptgleise
Das Widerlager Süd der EÜ Karl-Heine-Straße ist fertig gestellt. Das Fundament der Nordseite steht auch. Die Gleise für die S-Bahn nach Grünau sind verlegt. Die ersten Weichen montiert.

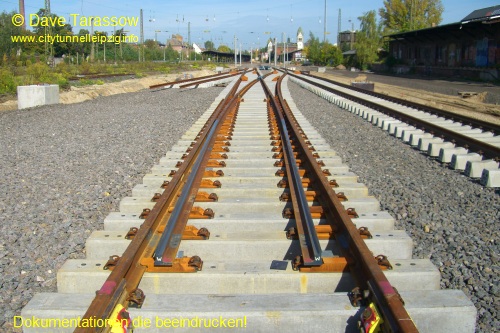

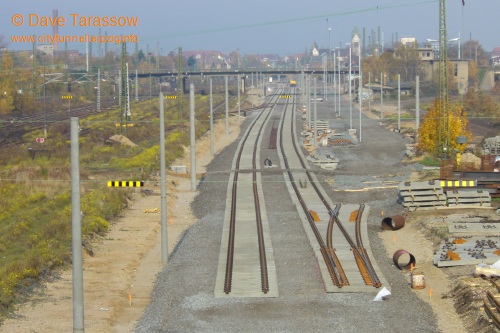

Oktober - Dezember 2010 - Brückenneubau Karl-Heine-Straße - Gleisbau
Die ersten Gleise im Güterbahnhof werden verlegt. Neben zwei Gleisen der Trasse in Richtung Zeitz werden zwei Überholgleise für den Gütervehrkehr angelegt.

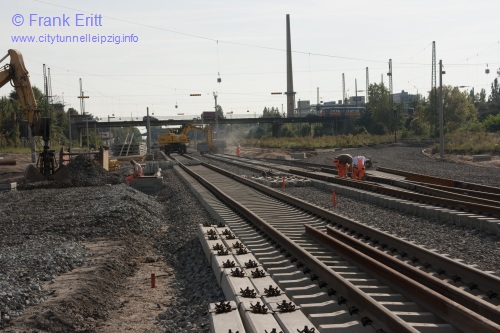

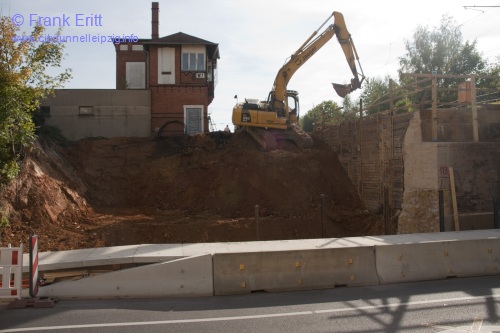

September 2010 - Brückenneubau Karl-Heine-Straße beginnt - Gleisbau
Die ersten Gleise im Güterbahnhof werden verlegt. An der Unterführung der Karl-Heine-Straße wird die Baugrube für die neue Brücke ausgehoben.

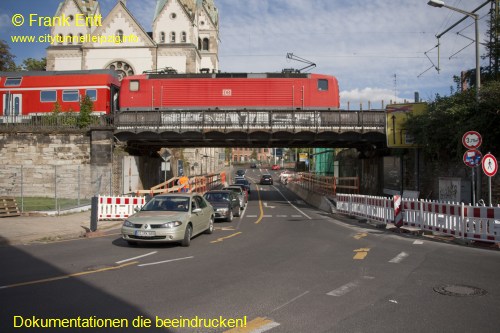

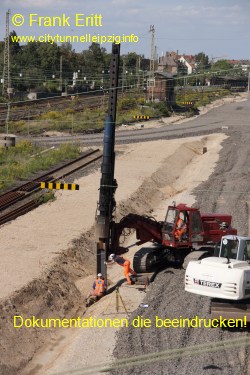

August 2010 - Beginn Brückenbau Karl-Heine-Straße, Rammen der Mastfundamente
Zwei der vier Stahlbrückenüberbauten der Karl-Heine-Straße wurden abgebrochen. Nun beginnt der Neubau der Brücke. Im Gleisbereich des alten Güterbahnhofes werden die ersten Betonoberleitungsmasten gesetzt und die Fundamente gerammt.

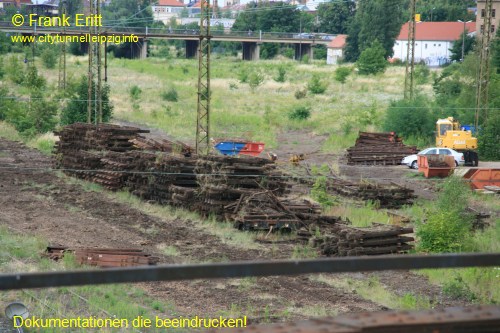

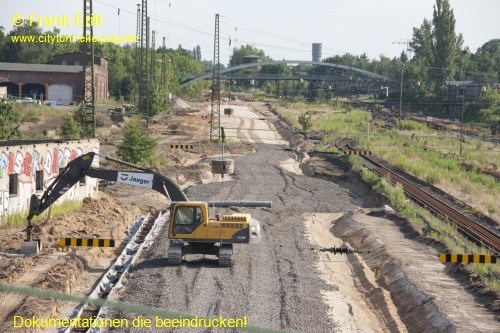

Juli 2010 - Trassenaufbau im Güterbahnhof Plagwitz
Der erste Gleisschotter wird auf die neue Trasse aufgebracht. Die Erdarbeiten der Anbindung an die Waldbahn werden abgeschlossen.

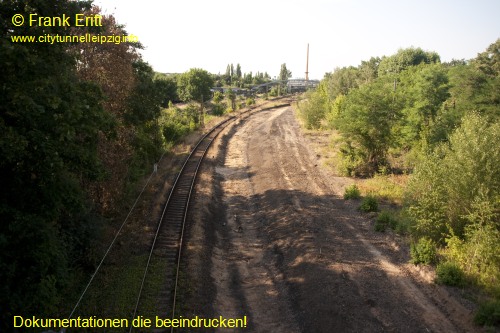

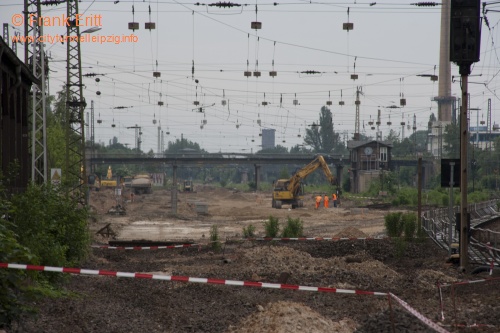

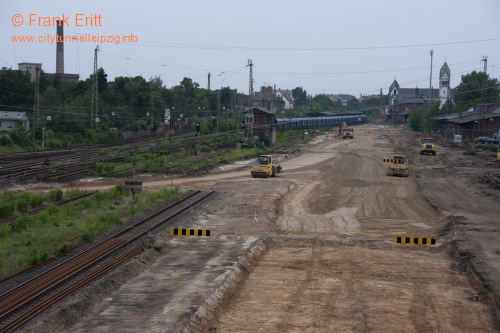

Juni 2010 - Rückbau Gleisanlagen, Trassenberäumung
Nachdem die Trasse im Bahnhof Plagwitz beräumt wurde beginnt der neue Aufbau der Gleisanlage.
|
