Netzergänzende Maßnahmen - S-Bahn Station Markkleeberg Großstädteln
Beschreibung Station Markkleeberg Großstädteln
|
|
|
Markkleeberg |
Großstädteln |
|
|
|
|
Das Gestaltungskonzept sieht den Neubau der Brückenbauwerke vor. Dabei werden die Widerlager mit einer leichten Neigung nach oben ausgebildet. Die Strukturierung erfolgt durch horizontale Fugen. Die vier Brückenbauwerke aus Stahl werden durch drei Brückenbauwerke aus Stahlbeton ersetzt.
Geschichte Station Markkleeberg Großstädteln

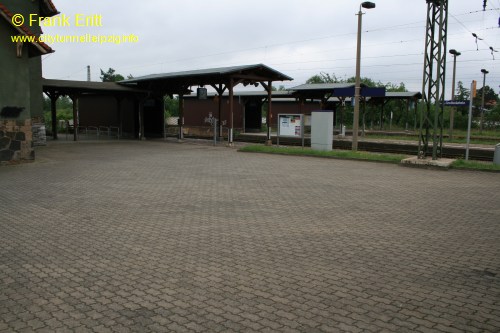

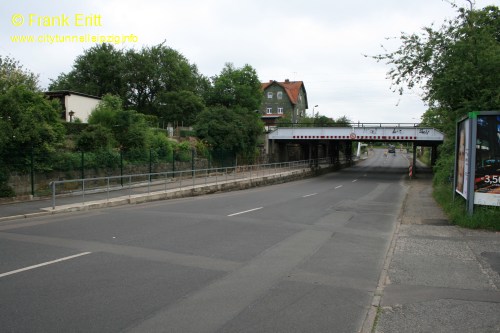

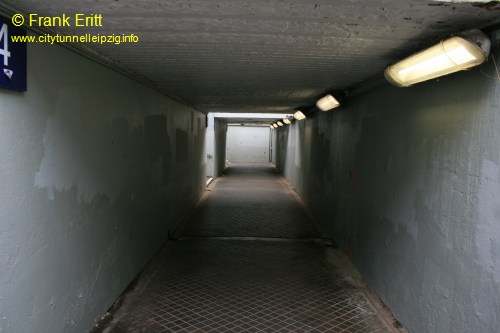

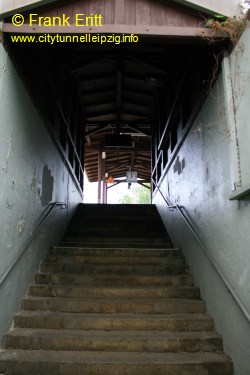

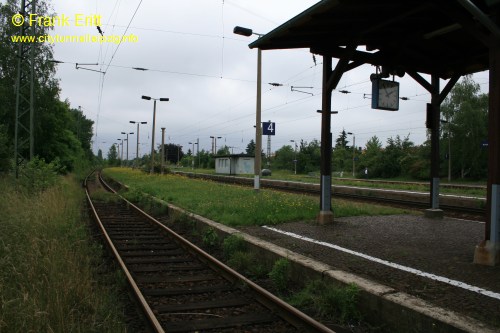

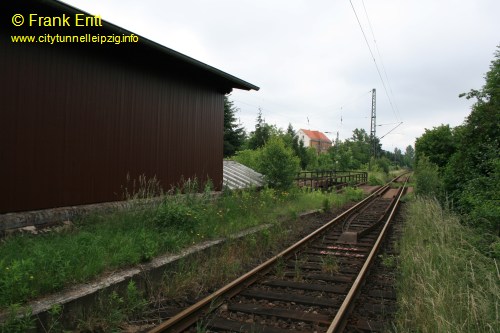

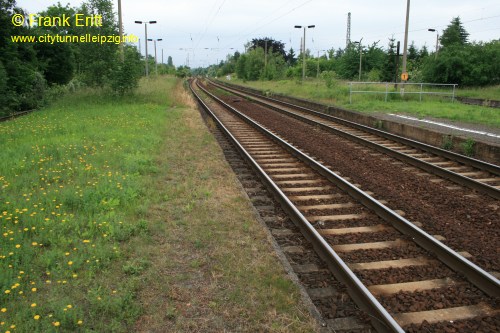

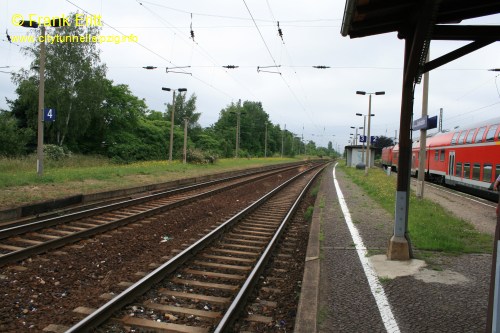

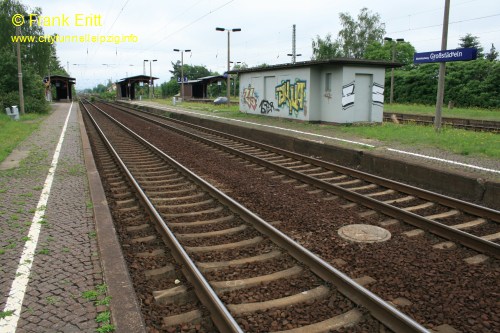

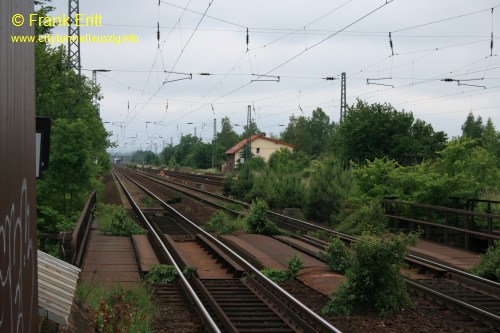

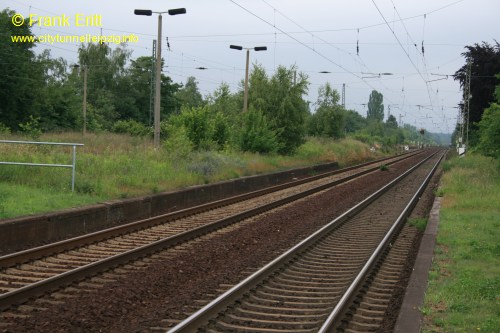

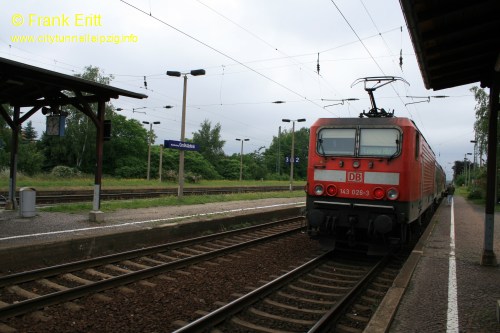

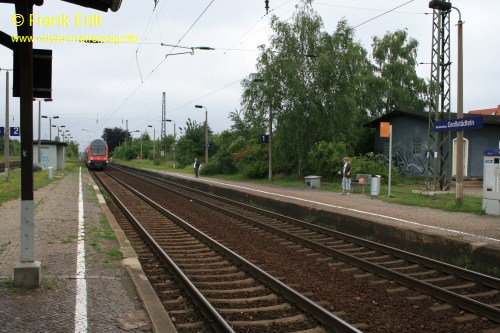

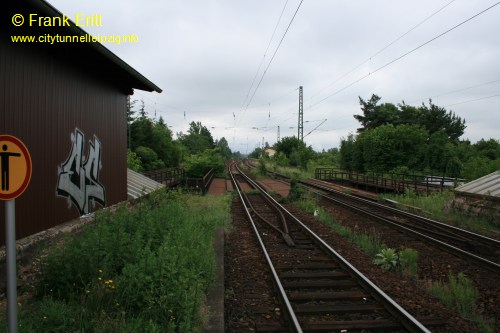

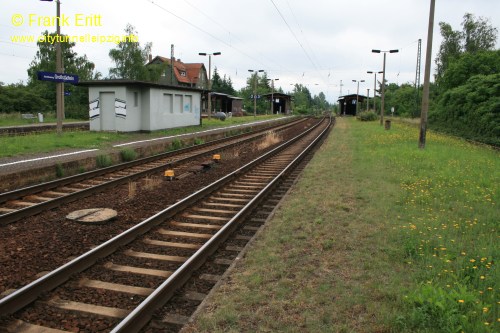

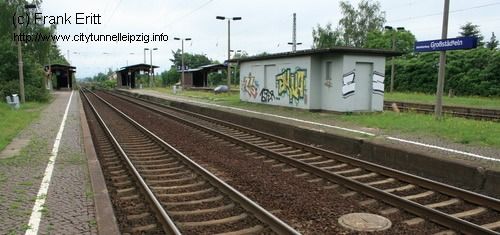

Der Bahnhof ging am 01.11.1907 in Betrieb. Einige Bilder aus dem Jahr 2007. Vom 24.11.2012 bis 15.12.2013 findet kein Bahnverkehr wegen der Umbauarbeiten an der Station statt.

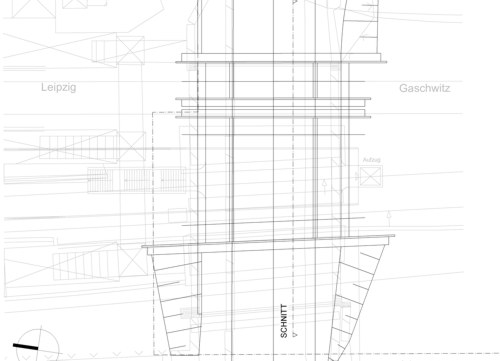

Lageplan Station Markleeberg-Großstädteln
Vorher - Nachher Punkte Station Markleeberg-Großstädteln
Überwerfungsbauwerk Dortmunder Straße - Blickrichtung Süden Überwerfungsbauwerk Dortmunder Straße - Blickrichtung Norden Gleisbereich Nord - Blickrichtung Süd Gleisbereich Nord - Blickrichtung Nord Fußgängertunnel Berliner Brücke - Blickrichtung Süd Fußgängertunnel Berliner Brücke - Blickrichtung Nord Berliner Brücke - Blickrichtung Nord

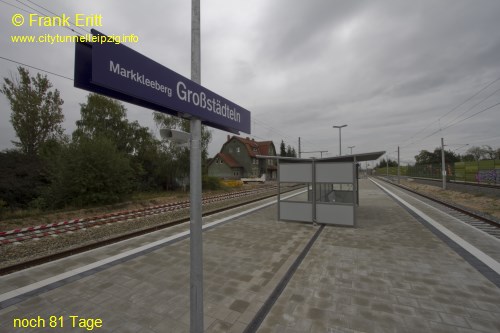

September 2013 - Station fertig gestellt
Der Bahnsteig ist fertig gestellt. Seit dem 24.09.2013 steht die Oberleitungsanlage unter Spannung von 15.000 V.

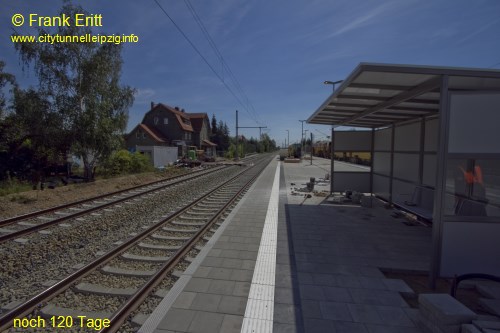

August 2013 - Herstellung Bahnsteig

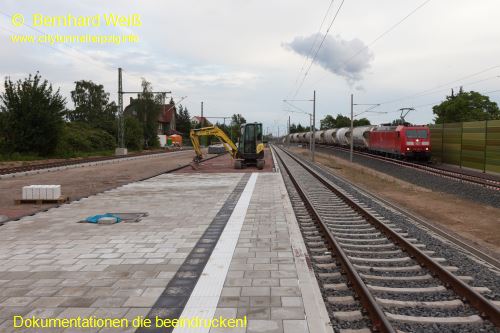

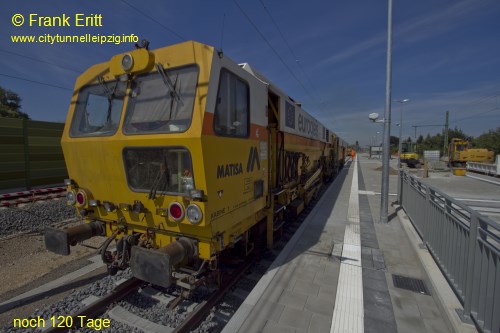

Der Bahnsteig wird gepflastert sowie der Zugang zur Station hergestellt. Der letzte Stopfgang auf der Gleistrasse erfolgt.

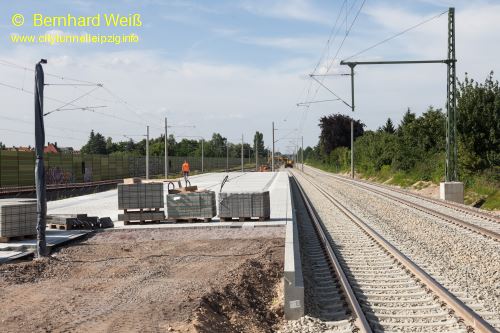

Juli 2013 - Herstellung Bahnsteig
Der Bahnsteig wird gepflastert sowie der Zugang zur Station hergestellt.
Juni 2013 - Herstellung Bahnsteig
Der Bahnsteig wird gepflastert sowie der Zugang zur Station hergestellt.
Mai 2013 - Errichtung Kappen, Herstellung Bahnsteig
Die Kappen auf der Brücke werden hergestellt. Im Bahnsteigbereich weerden Leerrohre für die späteren Kabel verlegt.

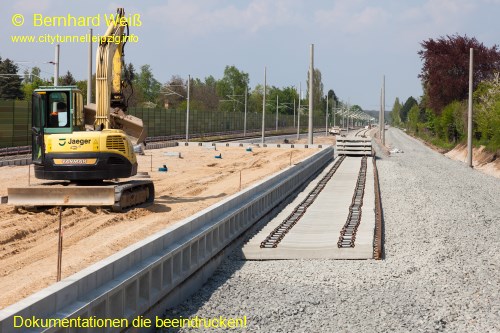

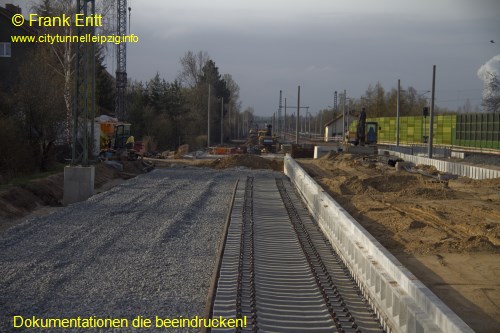

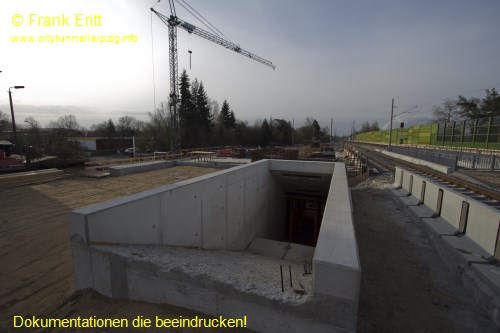

April 2013 - Neubau Brücke Ostseite fertig gestellt
Die neue Brücke über die Ostseite der Gleisanlagen ist fertig gestellt.

März 2013 - Neubau Brücke Ostseite
Die neue Brücke über die Ostseite der Gleisanlagen wird errichtet.

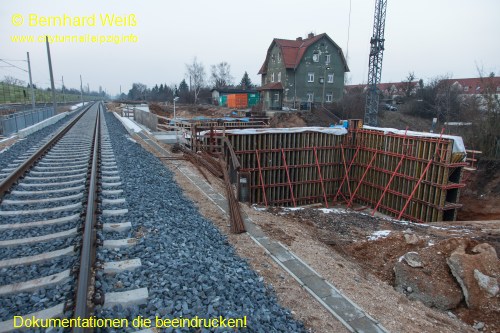

Februar 2013 - Neubau Brücke Ostseite
Die neue Brücke über die Ostseite der Gleisanlagen wird errichtet.

Januar 2013 - Demontage Überbauten Ostseite, Gründung Schallschutzwände Ost
Am 14. Januar wurden die letzten beiden Überbauten der Osttrasse demontiert. Parallel laufen die Arbeiten an der Gründung der Schallschutzwände der neuen Bahntrasse.
Dezember 2012 - Montage der Schallschutzwände
Die Schallschutzwände an der Waldbahn werden montiert. Der erste 140m Bahnsteig ist fertig.

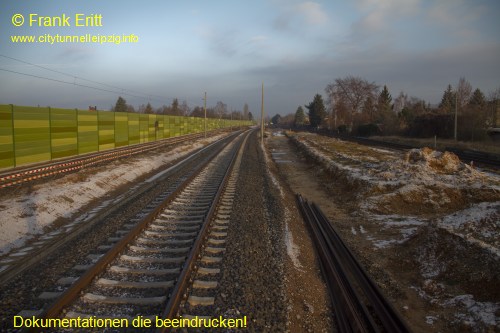

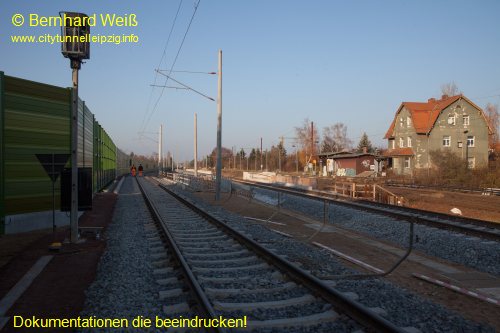

November 2012 - Montage der Schallschutzwände
Die Schallschutzwände an der Waldbahn werden montiert. Der erste 140m Bahnsteig ist fertig.

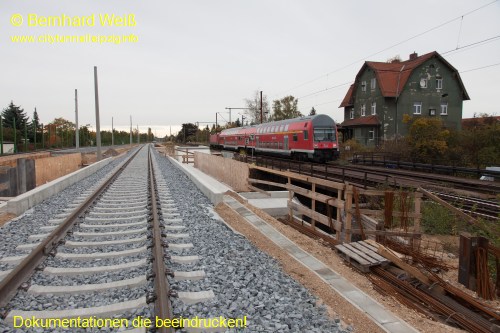

Oktober 2012 - Gleisbau Westseite fast abgeschlossen
Die ersten beiden Brücken sind fertig gestellt. Der neue Aufgang zum Bahnsteig ist auch schon zu erkennen.
September 2012 - Brücken Westhälfte fertig gestellt
Der Bau der Westhälfte der Brücke wurde fertig gestellt. Die ersten Bahnsteigkanten sind zu sehen. Der Gleisbau geht nun weiter in Richtung Süden.
August 2012 - Beginn Neubau Westseite der Brücke, Neubau Bahnsteiganlagen

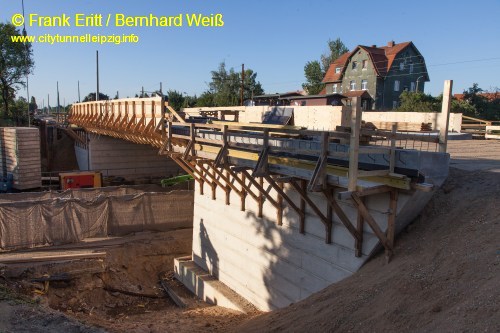

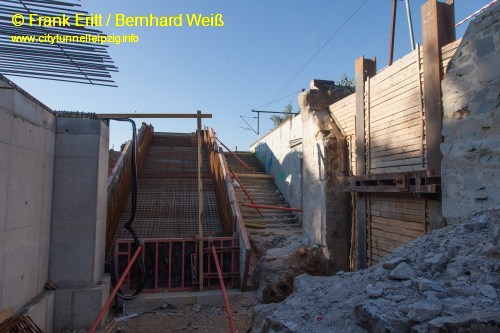

Der Bau der Westhälfte der Brücke beginnt. Auf dem Bahndamm werden die neuen Bahnsteige errichtet.

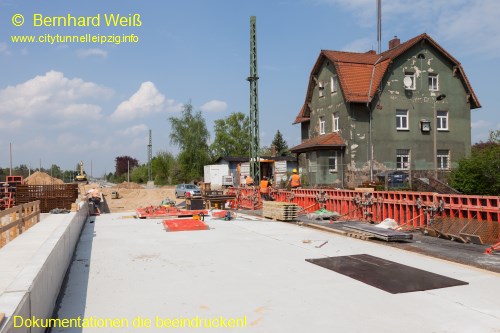

Mai 2012 - Beginn Neubau Westseite der Brücke, Rückbau Bahnsteiganlagen
Der Bau der Westhälfte der Brücke beginnt. Auf dem Bahndamm werden die alten Bahnsteige zurückgebaut.

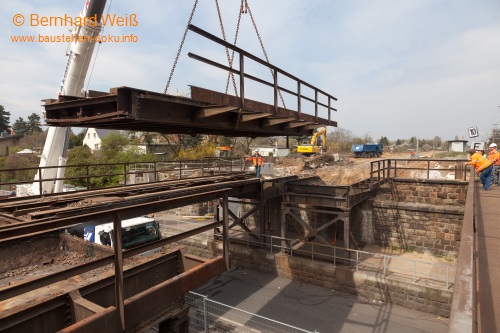

April 2012 - Rückbau EÜ Zöbigerstraße

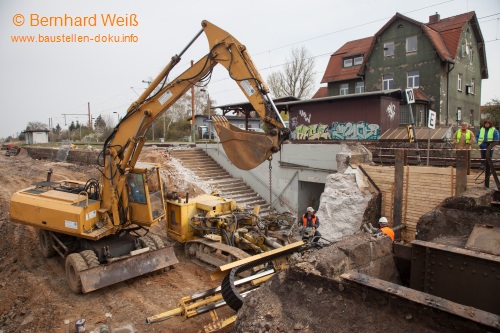

Am 18.04.2012 wurden drei der fünf Brrückenüberbauten über die Zöbigerstraße demontiert.
Februar - März 2012 - Rückbau der westlichen Gleise
Die westlichen Gleisanlagen zwischen Gaschwitz (Baugrenze) und Markkleeberg wurden demontiert.
|
